【道北】 インフラ施設の点検整備は 喫緊の課題
ダム・ため池・頭首工・etc.. 老朽化施設の点検と整備
戦後の日本では、公共事業によって道路や鉄道、ダム、河川など、数多くのインフラ施設が整備され、これら事業は戦後復興とその後の高度成長を支える原動力となりました。ところがそうして造られた施設は今、一斉に耐用年数の限度を迎えることとなり、老朽化施設の点検・整備は喫緊の課題となっています。
一方、大規模地震は想定される被害が甚大かつ深刻であるため、近年は地震対策の重要性が大きく取り上げられています。地震被害の分析が進んだことで、既存施設の解析手法や耐震対策も改められてきており、耐震点検は今や最先端の分野でもあります。
大量の水や土砂を貯えるダムやため池、川を堰き止めて取水する頭首工といった重要な施設の更新には、コスト、時間、そして高い水準の安全性が必要とされ、容易に建て替えを行うことはできません。しかし施設の老朽化は着実に進行しており、特に道北では、冬は一日中マイナス気温であることも珍しくないため、凍結融解作用によってコンクリート施設は著しく損耗していきます。今ある施設を長く使い続けるため、如何にして管理・整備を行い施設を延命させるか、その方策が求められています。
当社では、耐震点検や機能保全計画、施設長寿命化計画などの業務で培ったノウハウを活かし、この課題に正面から取り組んでいます。多角的な調査で施設の損耗程度を明らかにするとともに、今後の劣化予測や対策工法を検討し、施設の長寿命化と機能維持に向けた最適なシナリオを提案していきます。

機能診断:洪水吐躯体調査
![]()

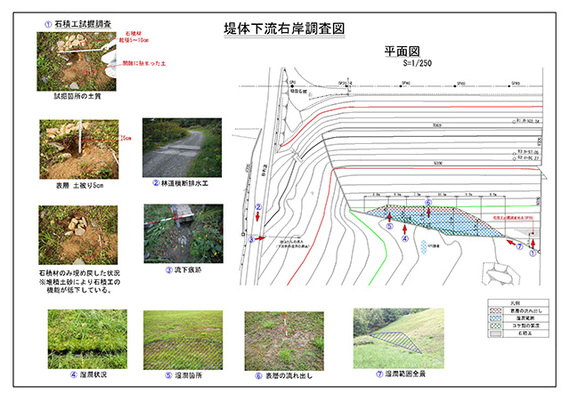

機能診断:ため池堤体調査
![]()

耐震点検:堤体解析モデル
![]()
擁壁の傾倒調査
![]()

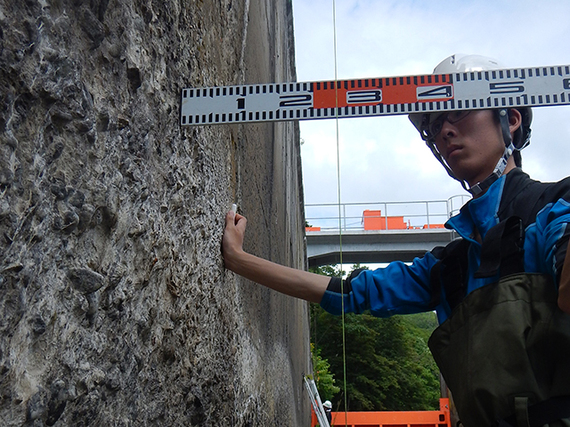

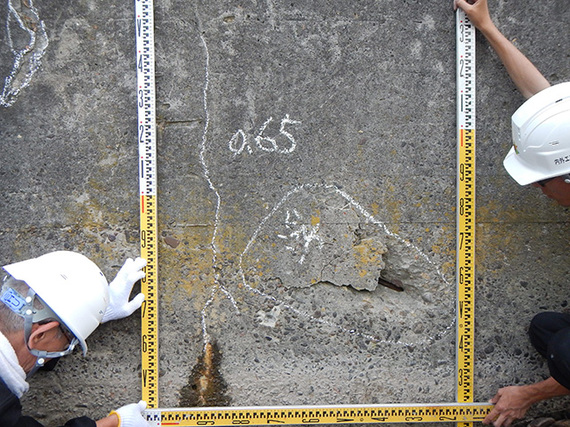

ひび割れ・剥離状況の調査
![]()

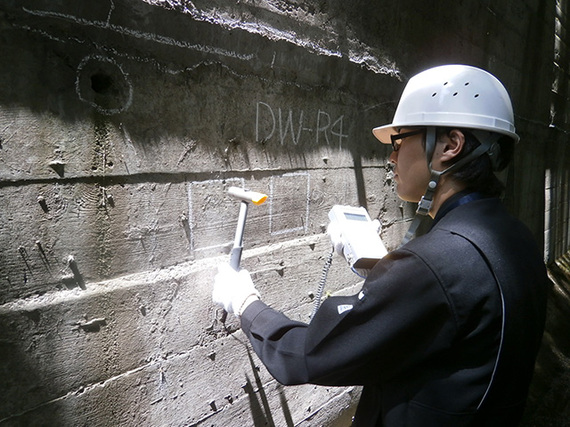

コンクリートテスターによる強度推定試験
![]()
近年の業務実績<農業用 用排水施設>
| 年度 | 発注機関 | 業務名 | 業務内容 |
|---|---|---|---|
| 2025 | 帯広開発建設部 帯広農業事務所 |
芽室川西地区 東富士幹線用水路 外数量計算業務 |
工事積算参考資料作成 |
| 2025 | 室蘭開発建設部 胆振農業事務所 |
大原二期地区 数量計算業務 |
工事積算参考資料作成 |
| 2025 | 室蘭開発建設部 胆振農業事務所 |
新鵡川地区川西 幹線用水路春日工区 数量計算業務 |
工事積算参考資料作成 |
| 2025 | 札幌開発建設部 札幌北農業事務所 |
篠津地区 篠津幹線用排水路 設計等業務 |
流末工機能調査、 流末工実施設計 |
| 2025 | 稚内開発建設部 稚内農業事務所 |
勇知地区 勇知川排水路 補足設計等業務 |
機械ボーリング、 排水路補足設計 |
| 2025 | 十勝総合振興局 | 畑地帯 美生第2地区 調査設計62 |
畑地かんがい実施設計 |
| 2025 | 十勝総合振興局 | 畑地帯 美生第3地区 調査設計62 |
畑地かんがい実施設計 |
| 2025 | 胆振総合振興局 | 畑かんモデル 早来地区 調査設計1業務 |
土質調査、 畑地かんがい実施設計 |
| 2025 | 石狩振興局 | 水利施設 神田地区 調査設計1 |
遊水池管理用道路設計 |
| 2024 | 帯広開発建設部 帯広農業事務所 |
芽室川西地区 中富士幹線用水路外数量計算業務 |
工事積算参考資料作成 |
| 2024 | 札幌開発建設部 札幌北農業事務所 |
篠津地区 篠津幹線用排水路設計等業務 |
流末工機能調査、 流末工実施設計 |
| 2024 | 札幌開発建設部 深川農業事務所 |
神竜二期地区 吉野川幹線排水路設計等業務 |
地質調査解析、 排水路実施設計 |
| 2024 | 室蘭開発建設部 胆振農業事務所 |
大原二期地区 数量計算業務 |
工事積算参考資料作成 |
| 2024 | 胆振総合振興局 | 中山間 上鹿沼第1地区 設計3 |
揚水機場実施設計 |
